按照集團及千山公司關于做好四季度工作的具體要求,大孤山所結合轄區實際,積極開展DMA小區微小漏水降差攻關工作,通過控制無效水量進一步降低產銷差率。

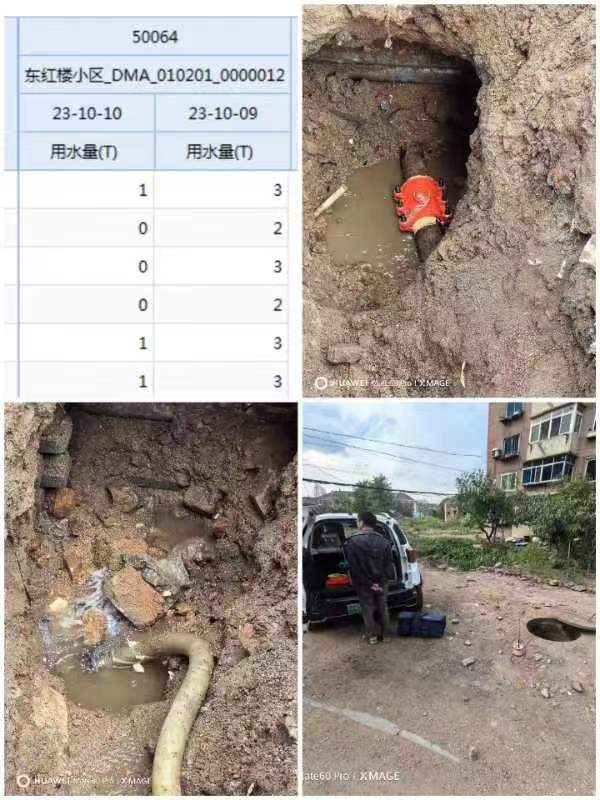

針對轄區東紅樓DMA封閉小區存在無效水量的情況,連日來開展閉門測試2次,井室聽音排查13處,在千山公司工程技術室人員的幫助下通過水量測試初步鎖定漏水區域為43棟與50棟之間主供水管線,經集團測漏公司的精準定位,于10月9日上午開展漏水維修工作,由于漏點2米半徑范圍內被電力電纜溝渠包圍,無法開展機械挖掘,現場采取人工挖掘方式進行搶修,經挖掘確認漏水為DN100主供水管線一處廢棄DN50下線老化漏水,千山公司搶修隊于當日12點前完成漏水修復工作,該漏水修復后,日降低無效水量57.6立方米,東紅樓DMA小區夜流歸零。
后續大孤山所將嚴格落實千山公司關于四季度工作要求,結合轄區微小漏水特點扎實開展好降差攻關工作,力爭取得新的突破。
